桩与地基基础工程定额计价应注意的问题有哪些?
桩与地基基础工程定额计价应注意的问题
1、单独打试桩、锚桩,相应定额的打桩人工及机械乘系数1.5。
2、补桩、地槽(坑)中打桩与强夯地基上打桩,相应定额的打桩人工及机械乘系数1.25。
4、单位工程打桩工程量少于定额规定量,即预制方桩的工程量少于200m3,预应力管桩工程量少于1000m,沉管(钻孔)灌注桩工程量少于150m3时,相应定额人工及机械乘系数1.25。
3、定额以打垂直桩为准。如打斜桩,斜度在1:6大于者,其相应定额的打桩人工及机械乘系数1.25;如斜度大于1:6者,其相应定额的打桩人工及机械乘系数1.43。
例:某工程有直径1200mm钻孔混凝土灌注桩C30商品混凝土水下混凝土)36根。已知:自然地坪-0.3,桩顶标高-4.6,桩底标高-29.00,进入岩石层平均标高-26.5计算
(1)、成孔直接工程费
(2)、成桩直接工程费
(3)、孔径回填土直接工程费
(4)、泥浆池建拆与泥浆运输直接工程费(运距12公里)

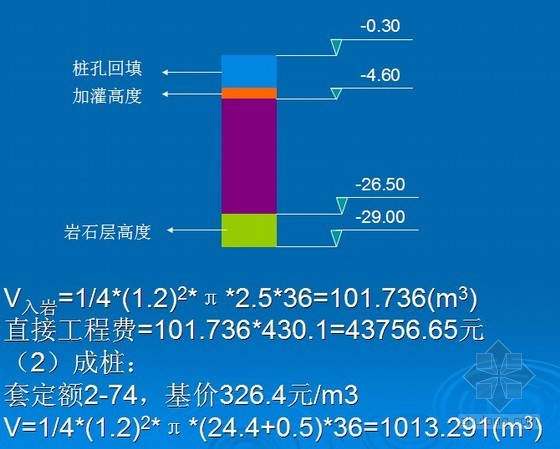

解:如图所示
(1)成孔
套定额2-59,基价118.7元/m3
V=1/4*(1.2)2**28.7*36=1167.929(m3)
直接工程费=1167.929*118.7=138633.21元
套定额2-62,基价430.1元/m3
直接工程费=1013.291*326.4=330738.4元
(3)孔径回填:
套定额:1-23,基价1.82元/m3
V=1/4*(1.2)2**(4.3-0.5)*36=154.639m3
直接工程费=154.639*1.82=281.44元
(4)泥浆:
泥浆池建拆:套定额2-77,基价2.4元/m3
V=1167.929m3
直接工程费=1167.929*2.4=2803.03元
泥浆运输:
套定额2-78+79*7,基价87.5元/m3
V=1167.929m3
直接工程费=1167.929*87.5=102193.79元
