钢筋工程计算要点有哪些

钢筋工程计算要点有哪些?

钢筋工程

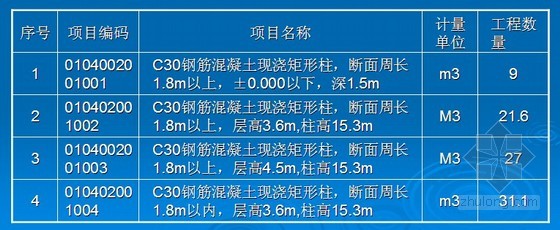

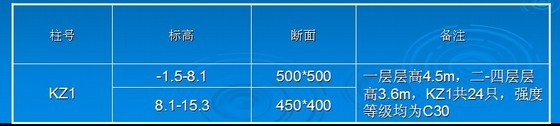

例:试计算KZ1清单工程量并编列项目清单

(2)、矩形柱(断面周长1.8m以上,层高3.6m以上。)

V=0.5*0.5*4.5*24=27m3

(3)、矩形柱(断面周长1.8m以上,层高3.6m以内。)

V=0.5*0.5*3.6*24=21.6m3

(4)、矩形柱(断面周长1.8m以内,层高3.6m以内)

V=0.45*0.4*(15.3-8.1)*24=31.1m3

清单中部分特征适用于模板工程计价,见第十六章相关内容

定额项目工程单价的计算:

1、C20砼现浇雨篷套用定额4-22H,计量单位:m2

人工费:=0.14*28*1.52=5.96

材料费=[23.17+(265-235.9)*0.092*1.52=39.29

机械费=0.15*(1+0.05)*1.52=0.24

2、C20砼翻沿套用定额4-222H,计量单位:m3

人工费=2.11*28=59.08

材料费=244.8+(265-235.9)*1.015=274.34

机械费=1.27*(1+0.05)=1.33

钢筋工程,计算要点
