如何计算沟槽挖土需二次放坡工程量?
【例】如图所示,求沟槽挖土需二次放坡工程量(槽长=40m,三类土)。

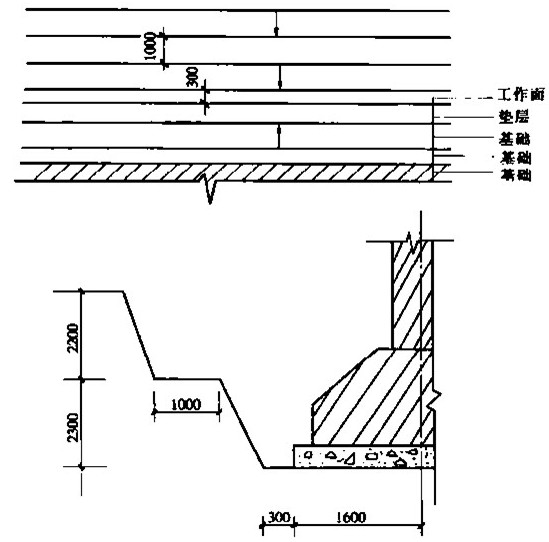

某基础二次放坡示意图
【解】(1)定额工程量:
工程量={[(1.6+0.3)2+(1.6+0.3)2+2.30.332]2.3/2+{[(1.6+0.3)2+2.30.332+1.02]2+2.20.332}2.2/2}40m3
=1127.30m3
套用基础定额1-9。
(2)清单工程量:
工程量=1.62(2.3+2.2)40m3=576m3,
清单工程量计算见表。
表 清单工程量计算表
项目编码
项目名称
项目特征描述
计量单位
工程量
010101003001
挖基础土方
三类土,条形基础,垫层底宽3.2m,挖土深度4.5m
m3
576
挖基础土方时,根据基础类型应乘于系数,见表。
表 基础挖土方系数表
基础类型
系数
砖基础
砖基础带垫层
毛石基础
砂基础
桩基础
杯形基础
灰土基础
基础梁
2
2
1.9
1
6.7
9.3
1
2.24
注:已知各类基础砌体中工程量乘表中系数,即得挖土方工程量。
