如何计算预制钢筋混凝土槽形板的钢筋工程量并套用定额及清单?

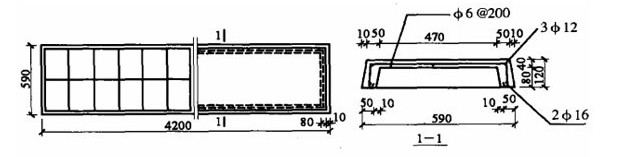

【例】求如图所示预制钢筋混凝土槽形板的钢筋工程量并套用定额及清单。
混凝土槽形板的钢筋
【解】钢筋工程量按重量计算。
(1)定额工程量:
①216:(4.2-0.012+6.250.0162)21.58kg=8.761.58kg=13.84kg
加制作废品率=13.84(1+0.2%)kg=13.87kg
运输损耗率=13.840.896kg=0.11kg
安装损耗率=13.840.5%kg=0.07kg
合计:(13.87+0.11+0.07)kg=14.05kg
套用基础定额5-332。
②312:(4.2-0.012+6.250.0122)30.888kg
=12.990.888kg=11.54kg
如制作废品率=11.54(1+0.2%)kg=11.56kg
运输损耗率=11.540.8%=0.09kg
安装损耗率=11.540.5%=0.06kg
合计:(11.56+0.09+0.06)kg=11.71kg
套用基础定额5-328。
③6@200:(4.2-0.02)/0.2+1=22根
[(0.12+0.012)+(0.47+0.052)+6.250.0062]220.222kg
=17.620.222kg=3.91kg
加制作废品率=3.91(1+0.296)kg=3.92kg
运输损耗率=3.910.8%kg=0.03kg
安装损耗率=3.910.5%kg=0.02kg
合计:(3.91+0.03+0.02)kg=3.96kg
套用基础定额5-355。
(2)清单工程量计算方法同定额工程量。
清单工程量计算见表。
表 清单工程量计算表
序号
项目编码
项目名称
项目特征描述
计量单位
工程量
1
010416002001
预制构件钢筋
16
t
0.014
2
010416002002
预制构件钢筋
12
t
0.012
3
010416002003
预制构件钢筋
6
t
0.004
注:钢筋的操作和以短接长损耗均已包含在定额中,计算时不另增加。
