如何计算用柴油打桩机打桩工程量?
预制钢筋混凝土桩
定额工程量计算规则:按设计桩长(包括桩尖,不扣除桩尖虚体积)乘以桩截面面积计算,管桩的空心体积应扣除。如管桩的空心部分按设计要求灌注混凝土或其他填充材料时,应另行计算。
清单工程量计算规则:按设计图示尺寸以桩长(包括桩尖)或根数计算。
【例】,如图所示,已知共有20根预制钢筋混凝土桩,二类土。求用柴油打桩机打桩工程量。

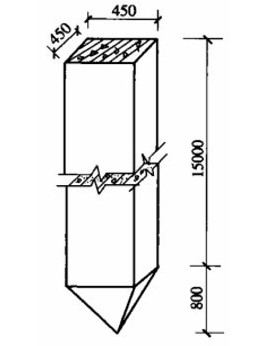

预制钢筋混凝土桩示意图
【解】(1)定额工程量:
工程量=0.450.45(15+0.8)20m=63.99m
套用基础定额2-4。
(2)清单工程量:

清单工程量计算见表。
