如何计算接桩工程量?
接桩
定额工程量计算规则:电焊接桩按设计接头,以个计算;硫磺胶泥接桩按桩断面以平方米计算。
清单工程量计算规则:按设计图示规定以接头数量(板桩按接头长度)计算。
【例】某工程需打桩20根,每根桩由四段接成,如图所示,求接柱工程量。

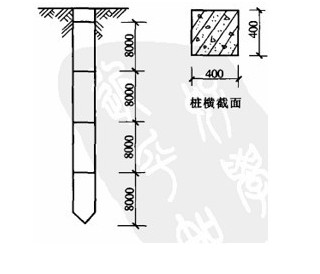

硫磺胶泥接桩示意图
【解】(1)定额工程量:
工程量=0.40.4(4-1)20=9.6
套用基础定额2-35。
(2)清单工程量:

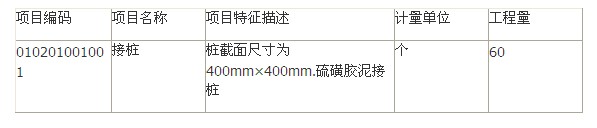

清单工程量计算见表。
接桩
