如何计算挖运土方的综合基价?

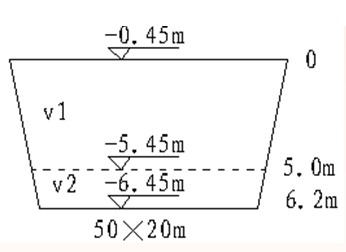

某工程地基采用反铲挖掘机挖土,自卸汽车运土12km,其中人工挖土部分用翻斗车运出,运距200m,基础开挖尺寸如图,地下水位标高-5.45m,其下土的含水率超过25%,土为三类土,试计算挖运土方的综合基价(不计大型机械进出场费)。
挖运土方的综合基价
注:①机械挖土放坡起点与人工挖土放坡一样,但是放坡系数不同。机械挖土放坡系数不仅与土的类别有关,还与机械在坑上、坑下有关。反铲挖掘机在坑上。所以放坡系数取0.67。
②机械挖土方工程量,按机械挖土方90%,人工挖土方10%计算,人工挖土部分按相应定额项目人工乘以2。
③机械挖运土定额是按土壤天然含水率为准制定的:当含水率大于25%,定额人工、机械乘以系数1.15,若含水率大于40%时,另行计算。
④机械挖方深度以5m为准,如深度超过5m时,正铲挖掘机可增加坡道土方工程量,土方工程量按实际计算。反铲挖掘机按相应定额子目中挖掘机台班数量乘以系数1.09。
解:总土方量:
V = (50 + 0.676.2)(20 + 0.676.2)6.2 + 1/30.6726.23 = 8145.48(m3)
湿土方量:
V2 = (50 +0.671.2)(20 + 0.671.2)1.2 + 1/30.6721.23 = 1268.57(m3)
干土方量:V1 = V-V2 = 6876.91(m3)
1-127反铲挖掘机挖土自卸汽车运土(12km,干土)
工程量:6876.910.9 = 6.189(1000m3)
基 价:8468.74 + 1580.3611 +(7922.44 +1501.6811)(1.09-1) = 28052.383 (元/1000m3)
综合基价:6.18928052.383 = 173616.20(元)
1-127反铲挖掘机挖土自卸汽车运土(12km,湿土)
工程量:1268.570.9 = 1.142(1000m3)
基 价:8468.74 + 1580.3611 +76.86(1.15-1)+(7922.44 +1501.6811)(1.151.09-1)= 32060.002(元/1000m3)
综合基价:6.18932060.002 = 198419.35(元)
1-15人工挖土方(7m以内,干土)
工程量:6876.910.1 = 6.877(100m3)
基 价:1884.85 + 1132.53(2-1) = 3017.38(元/100m3)
综合基价:6.8773017.38 = 20750.52(元)
1-15人工挖土方(7m以内,湿土)
工程量:1268.570.1 = 1.269(100m3)
基 价: 1132.5321.18 + 415.26 + 337.06 = 3425.091(元/100m3)
综合基价:1.2693425.091 = 4346.44(元)
1-135 翻斗车运土
工程量:6.877 + 1.269 = 8.146(100m3)
基 价:1198.80(元/100m3)
综合基价:8.1461198.80 = 9765.42(元)
综合基价合计:173616.20 + 198419.35 + 20750.52 + 4346.44 + 9765.42 = 406897.93(元)
