风管组合粘接成型应符合哪些规定

风管组合粘接成型应符合哪些规定?

1.风管端口应制作成错位接口形式。

2.板材粘接前,应清除粘接口处的油渍、水渍、灰尘及杂

物等。胶粘剂应涂刷均匀、饱满。

3.底板错位100mm,最后将顶板盖上,同样应与左右侧板错位100mm,形成风管端口错位接口形式(图5.4.4-1)。

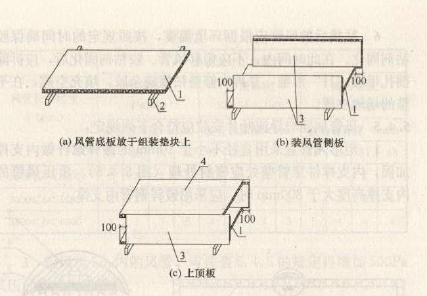

图5. 4. 4-1风管组装示意

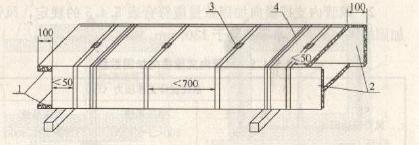

4.风管组装完成后,应在组合好的风管两端扣上角钢制成的П形箍,П形箍的内边尺寸应比风管长边尺寸大3mm~5mm,高度应与风管短边尺寸相同。然后用捆扎带对风管进行捆扎,捆扎间距不应大于700mm ,拥扎带离风管两端短板的距离应小于50mm(图5.4.4-2)。

图5.4.4-2风管捆扎示意

5.风管捆扎后,应及时清除管内外壁挤出的余胶,填充空隙。风管四角应平直,其端口对角线之差应符合表5.1.6的规定。

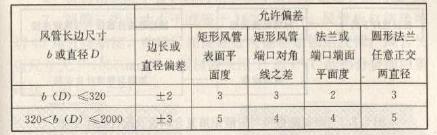

表5.1.6非金属与夏合风管及法兰制作的允许偏差(mm)

6.粘接后的风管应根据环境温度,按照规定的时间确保胶粘剂固化。在此时间内,不应搬移风管。胶粘剂固化后,应拆除捆扎带及П形箍,并再次修整枯接缝余胶,填充空隙,在平整的场地放置。

风管组合,符合规定
